Nhiều trăn trở từ dự án Nhà máy nhiệt điện Thái Bình 2

Dự án này rồi đây sẽ ra sao? Sẽ tiếp tục được triển khai như thế nào? Tiến độ của dự án liệu có đạt được như kỳ vọng hay không? Ai sẽ cứu nhà máy?... là những suy nghĩ, trăn trở của nhiều cán bộ, người lao động đã và đang làm việc tại Dự án Nhà máy nhiệt điện Thái Bình 2.
+
aa
-

Tính đến thời điểm hiện tại, tiến độ tổng thể của Dự án NMNĐ Thái Bình 2 đạt đã đạt hơn 85%; trong đó, tiến độ thiết kế đạt 99,63%; các hợp đồng mua sắm đạt 99,71%; gia công, chế tạo và vận chuyển đạt 93,8%; thi công đạt 82,78%; chạy thử đạt 11,25%.

3358 a11 wcec
Đến nay, tổng thể dự án NMNĐ Thái Bình 2 đã xây dựng đạt trên 85%

Nhà máy Nhiệt điện (NMNĐ) Thái Bình 2 là một trong hai nhà máy điện có công suất lớn đóng vai trò cung cấp năng lượng cho phát triển kinh tế vùng duyên hải Bắc Bộ.

Được đặt tại Trung tâm Điện lực Thái Bình, với vị trí đắc địa và gồm 2 tổ máy có tổng công suất thiết kế lên tới 1.200 MW, khi vận hành NMNĐ Thái Bình 2 sẽ cung cấp cho lưới điện quốc gia khoảng 6,7 tỷ kWh điện mỗi năm… Bởi vậy, NMNĐ Thái Bình 2 đã được đưa vào danh mục các dự án nguồn điện cấp bách theo Quyết định 2414/QĐ-Ttg ngày 11/12/2013 của Thủ tướng Chính phủ.

Tuy nhiên, trong quá trình triển khai, vì nhiều lý do, cả khách quan và chủ quan, đến nay, tiến độ của Dự án NMNĐ Thái Bình 2 đã không đạt được như kỳ vọng, nhiều vấn đề không hay đã xảy ra tại và đã được các cơ quan có thẩm quyền xem xét, xử lý.

Nhưng đó là câu chuyện của quá khứ, là những vấn đề sai phạm cá nhân. Còn thực tế bây giờ, hệ thống điện quốc gia đang rất khát điện, việc triển khai và hoàn thành Dự án trong thời gian sớm nhất là vấn đề cấp bách, là quan điểm, yêu cầu mà các cấp lãnh đạo Đảng, Chính phủ và Bộ, ngành đặt ra đối với Dự án và đây cũng là sự mong mỏi, là lý tướng, là mục tiêu hướng đến của hàng ngày người lao động đã và đang làm việc trên công trường xây dựng NMNĐ Thái Bình 2. Bởi vì mục tiêu, lý tưởng đó mà suốt thời gian qua, dù phải đối diện với rất nhiều khó khăn, thách thức, họ vẫn kiên trì bám trụ với Dự án, cố gắng, nỗ lực ở mức cao nhất để hoàn thành tốt nhất phần việc của mình trên công trường.

Vậy nên, hơn lúc nào hết, vào lúc này, điều mà những người lao động đã và đang gắn bó với công trường xây dựng NMNĐ Thái Bình 2 đặt ra là dự án này rồi đây sẽ ra sao? Sẽ tiếp tục được triển khai như thế nào? TIến độ của dự án liệu có đạt được như kỳ vọng hay không?... Những chủ trương, cơ chế nhằm tháo gỡ khó khăn, vướng mắc cho Dự án liệu có được triển khai hay không? Quan điểm, chủ trương là phải đưa Dự án sớm về đích sẽ được thực hiện như thế nào?

Anh Nguyễn Đức Quân, Phòng Kinh tế Kế hoạch Ban QLDA tâm sự: "Tôi thiết nghĩ, việc hoàn thành Dự án NMNĐ Thái Bình 2 không phải là nguyện vọng của riêng PVN hay các bộ ngành mà là nguyện vọng của hàng ngàn người lao động trên công trường, là niềm tin, hy vọng của người dân Thái Bình".

Theo anh Quân, điều mà tập thể cán bộ, người lao động Ban QLDA NMNĐ Thái Bình 2 trăn trở nhất vào thời điểm này là liệu rằng, những cơ chế, chính sách đã được ban hành thời gian qua nhằm tháo gỡ khó khăn, vướng mắc cho Dự án có được thực thi, cụ thế bằng các quyết định hay không. Vì theo anh Quân thì ý chí, quyết tâm của tập thể người lao động nói chung và cán bộ, người lao động Ban QLDA nói riêng là có thừa, nhưng có những cái không chỉ có ý chí, quyết tâm là làm được. Một khối lượng tài sản không lồ đã được đầu tư vào Dự án, Dự án cũng đã cơ bản hoàn thành các hạng mục chính, trong khi lưới điện quốc gia lại đang khát điện, nguy cơ thiếu hụt lớn, thì việc chậm trễ trong việc xử lý các vấn đề của Dự án chính là sự lãng phí vô cùng lớn nguồn lực của đất nước.

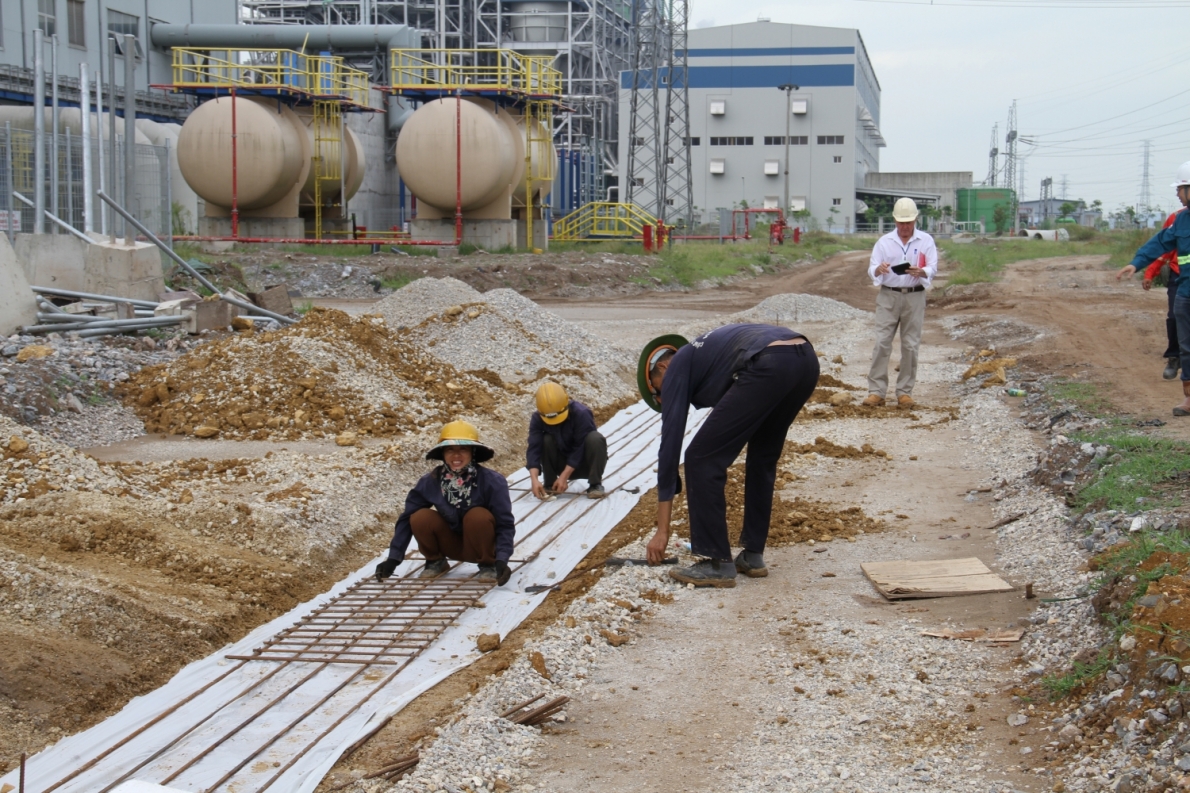

3553 cong truong nmnd thai binh 2
Nhiều hạng mục phụ của dự án tiếp tục được hoàn thiện

Là người có nhiều dịp được đến với NMNĐ Thái Bình 2 nên tôi cảm nhận rõ ràng những tâm tư của người lao động nơi đây. Bởi có một thực tế, để có thể bám trụ với Dự án cho đến ngày hôm nay, để cùng nhau vượt lên những thách thức, họ đã phải đồng cam cộng khổ, nỗ lực gấp nhiều lần so với các dự án khác để đạt được những mốc tiến độ quan trọng xuyên suốt quá trình xây dựng nhà máy. Có thể kể ra một loạt những mốc son như: Hoàn thành lắp đặt các thiết bị chính của nhà máy (lò hơi, tuabin, máy phát, các thiết bị phụ trợ...); hoàn thành lắp đặt, thí nghiệm đóng điện sân phân phối (SPP) 220kV và máy biến áp SAT nhận điện từ hệ thống điện quốc gia; hoàn thành lắp đặt 2 tuyến ống cung cấp nước ngọt dài 14,2 km và cấp nước về bể nước thô; hệ thống xử lý nước và nước thải đã hoàn thành lắp đặt và chạy thử ra nước khử khoáng đạt các thông số thiết kế; hoàn thành đóng điện xung kích thành công máy biến áp T3 và tiến hành ngâm điện 72 giờ liên tục; Tổng thầu và các chuyên gia chạy thử đã tiến hành đóng điện thành công máy cắt 933A, B lấy nguồn từ lưới 220kV Hệ thống điện Quốc gia cấp cho hệ thống tủ trung thế, hạ thế để phục vụ công tác chạy thử của nhà máy…

Và tôi tin chắc, nếu không có quyết tâm, không có khát vọng, thì với những gì đã diễn ra xung quanh Dự án, thì Dự án khó có thể làm được những hạng mục như trên?

Còn theo Phó Tổng giám đốc Tổng Công ty CP Xây lắp Dầu khí (PVC) Bùi Sơn Trường, nguyên Giám đốc Dự án, người lao động của PVC cũng như các nhà thầu bám trụ nhiều năm nay trên công trường quan tâm nhất là dự án có được triển khai tiếp hay không, bởi đơn giản là nó gắn liền với đời sống, gia đình hàng trăm con người. Những vấn đề không hay xảy ra tại Dự án đã được các cấp có thẩm quyền xem xét xử lý. Đó là vấn đề của quá khứ, còn hiện tại, đó là việc chúng ta phải sớm hoàn thành Dự án.

Với những tâm tư đó, Phó Tổng giám đốc PVC cho hay, người lao động PVC mong muốn các cấp có thẩm quyền trong quá trình xử lý hãy xem xét đến những nỗ lực của hàng ngàn người lao động vẫn đang kiên trì bám trụ với dự án và các lợi ích tổng thể của dự án, cả hiện tại cũng như trong tương lai. Hàng chục ngàn tỷ đồng đã được đầu tư vào Dự án, đó là tiền mồ hôi, nước mắt của nhân dân và tất cả chúng ta phải có trách nhiệm làm “sống dậy” khối tài sản đó, mang lại lợi ích cho nền kinh tế, cho đất nước.

Có thể thấy rằng, những trăn trở của những người đã và đang xây dựng NMNĐ Thái Bình 2 là rất chính đáng và cần được quan tâm. Họ là những người sống và làm việc có trách nhiệm trước hàng chục ngàn tỉ đồng tiền đầu tư của nhà nước vào dự án. Chúng ta không thể mãi vì những sai phạm của quá khứ để gạt bỏ đi những nỗ lực, quyết tâm của họ được. Như thế là không công bằng!

PV
Tags: Dự án Nhiệt điện Thái Bình 2

Tin liên quan

Tin tức bạn quan tâm

Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Phát triển kinh tế từ đặc sản địa phương

Từ những món ăn truyền thống của dân tộc Thái, bà Đèo Thị Sớp ở phường Đoàn Kết, tỉnh Lai Châu đã xây dựng cơ sở sản xuất thịt sấy Ninh Sớp, đưa đặc sản địa phương đến với người tiêu dùng trong và ngoài tỉnh góp phần gìn giữ tinh hoa ẩm thực dân tộc.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

VIB: Nợ xấu tăng hơn 1.550 tỷ đồng trong quý III, tỷ lệ bao phủ giảm

Nợ xấu cho vay khách hàng tại Ngân hàng TMCP Quốc tế Việt Nam (VIB) tăng hơn 1.550 tỷ đồng trong quý III/2026, dù ngân hàng sử dụng hơn 1.462 tỷ đồng dự phòng cho vay khách hàng để xử lý rủi ro tín dụng. Lũy kế 9 tháng, chi phí dự phòng rủi ro tín dụng tăng gần 98% so với cùng kỳ, trong khi tỷ lệ bao phủ nợ xấu tính theo số dư dự phòng và nợ xấu cho vay khách hàng giảm so với cuối quý II.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Tuổi 70 vẫn làm giàu từ vùng đất hoang hóa

Ở tuổi 70, ông Nguyễn Quốc Bảo, hội viên NCT thôn 4 Vận Quy, xã Thiệu Trung, tỉnh Thanh Hóa vẫn miệt mài với ruộng vườn, trang trại. Ông là một trong những hội viên tiêu biểu trong phong trào NCT làm kinh tế bạc tại địa phương.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Eximbank: Nợ nhóm 2 tăng hơn 1.550 tỷ đồng, nợ nhóm 3 tăng gần 604 tỷ đồng

Báo cáo tài chính hợp nhất quý III/2026 của Ngân hàng TMCP Xuất nhập khẩu Việt Nam (Eximbank, mã chứng khoán EIB) ghi nhận dư nợ nhóm 2 tăng 1.552,895 tỷ đồng và nợ nhóm 3 tăng 603,794 tỷ đồng so với cuối tháng 6. Tổng dư nợ hai nhóm này tăng hơn 2.156 tỷ đồng trong quý III, trong khi dư nợ cho vay khách hàng trước dự phòng giảm hơn 36.164 tỷ đồng.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Dự phòng tín dụng của KienlongBank giảm 37,32%, phát sinh 341 tỷ đồng chi phí dự phòng tài sản Có

Số dư dự phòng phải thu khó đòi của KienlongBank tăng từ 63,674 tỷ đồng cuối tháng 6 lên 404,537 tỷ đồng cuối tháng 9/2026. Mức tăng 340,863 tỷ đồng trùng khớp về giá trị với khoản chi phí dự phòng tài sản Có nội bảng ghi nhận trong chi phí hoạt động 9 tháng. Tuy nhiên, sự trùng khớp này chưa xác định khoản phải thu cụ thể được trích lập.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Làm giàu từ mô hình trồng cà phê

Đó là ông Trương Quang Hùng (63 tuổi), ở thôn 7, xã Nhân Cơ, tỉnh Lâm Đồng vẫn tích cực lao động, phát triển kinh tế gia đình từ mô hình trồng cây công nghiệp kết hợp chăn nuôi. Với 12ha đất sản xuất, mỗi năm gia đình ông thu nhập hơn 1 tỷ đồng, tạo việc làm cho nhiều lao động địa phương. Không chỉ làm kinh tế giỏi, ông còn nhiệt tình hỗ trợ người dân phát triển sản xuất, chung sức xây dựng quê hương ngày càng phát triển.
Dự án Nhiệt điện Thái Bình 2: Khi “nút thắt” được tháo gỡ

Ngọc hóa: Hướng tiếp cận mới trong lưu giữ và tưởng niệm người đã khuất

Sáng 31/10, tại Nhà khách Văn phòng Trung ương Đảng (số 8 Chu Văn An, Hà Nội), Viện Kinh tế và Dịch vụ nhân sinh phối hợp Viện Phát triển Tài nguyên và Môi trường và Tạp chí Người cao tuổi tổ chức Tọa đàm khoa học “Ngọc hóa – Giải pháp tưởng niệm văn minh góp phần giải quyết một số bài toán lớn của thành phố Hà Nội”.
Based on MasterCMS Ultimate Edition 2026 v2.9
