Phát điện Nhà máy Nhiệt điện Thái Bình 2 vào ngày 30/4
Thị trường 24/02/2022 11:05

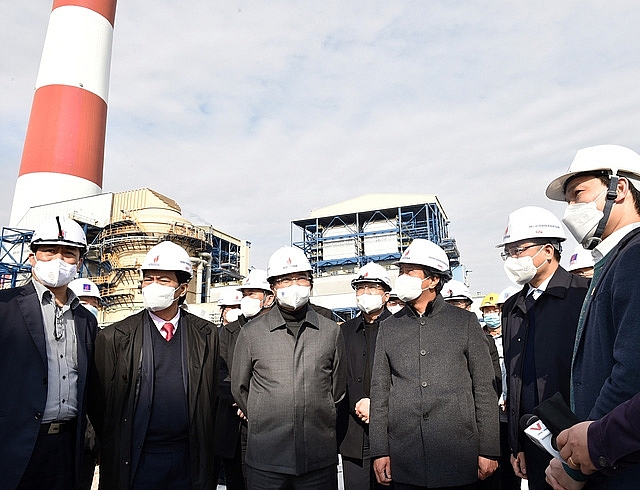

Phó Thủ tướng Lê Văn Thành làm việc với Tập đoàn Dầu khí quốc gia Việt Nam. Ảnh: VGP/Đức Tuân |
Sáng nay, 23/2, Phó Thủ tướng Lê Văn Thành đã kiểm tra tiến độ dự án Nhiệt điện Thái Bình 2, đặc biệt là việc đốt lửa lần đầu Tổ máy số 1 của Nhà máy và có cuộc làm việc với lãnh đạo Tập đoàn Dầu khí quốc gia Việt Nam (PVN), chủ đầu tư dự án.
Theo Phó Ban quản lý Dự án Nguyễn Hữu Vinh, đến nay, tiến độ dự án đã đạt 88,75%, trong đó công tác thiết kế đạt gần 100%; mua sắm đạt gần 96%; thi công xây lắp đạt gần 88%; chạy thử đạt gần 26%.
Hiện dự án huy động 665 công nhân làm việc trực tiếp trên công trường, trong đó có nhiều hạng mục thi công 3 ca và sẽ tiếp tục huy động thêm công nhân, thiết bị để đẩy nhanh tiến độ các hạng mục.
Nói về các giải pháp vượt qua khó khăn giai đoạn qua, Tổng Giám đốc PVN Lê Mạnh Hùng cho biết việc lãnh đạo Chính phủ quan tâm chỉ đạo, tháo gỡ khó khăn, nhiều lần trực tiếp kiểm tra, động viên, xử lý ngay các vướng mắc đã tạo động lực cho Tập đoàn lấy lại tiến độ dự án.
Trước yêu cầu của Phó Thủ tướng Lê Văn Thành về điều chuyển kịp thời các nhân sự chủ chốt, PVN đã quán triệt, huy động hàng trăm kỹ sư giỏi từ những đơn vị thành viên của PVN về tham gia dự án.
"Trước đây rất khó khăn trong kiểm soát dòng tiền giải ngân của dự án. Sau khi định hình các giải pháp như rà soát tổng dự toán, cân đối nguồn lực, vốn chủ sở hữu và vốn linh hoạt điều chỉnh, hỗ trợ tổng thầu, nhà thầu, chúng ta đã tháo gỡ được nguồn lực tài chính, dòng tiền", ông Hùng nói.
Phó Thủ tướng nhấn mạnh nhiệm vụ quan trọng sắp tới là phải tiếp tục đẩy nhanh tiến độ, phấn đấu hoàn thành đưa dự án, trước mắt là các mốc phát điện bằng dầu Tổ máy số 1 vào ngày 30/4/2022, phát điện bằng than vào ngày 16/6/2022. Ảnh: VGP/Đức Tuân |
Hội đồng Thành viên và Ban Tổng giám đốc PVN đã quán triệt là phân cấp triệt để gắn trách nhiệm, cùng với đó là kiểm soát công việc và chi phí.
Tính từ tháng 7/2021 đến nay, tiến độ tổng thể của dự án tăng gần 2%, cao hơn so với tiến độ 4 năm trước, trong đó hoàn thành nhiều hạng mục quan trọng như thiết kế đạt gần 100%, mua sắm hoàn thành 96%, tiến độ chạy thử tăng gấp đôi thời kỳ trước với 28 hệ thống đã lắp đặt.
Trong thời gian tới, để kiểm soát hoàn thành mốc tiến độ, đặc biệt hòa lưới điện vào ngày 30/4 và đốt than lần đầu Tổ máy 1 vào 16/6, Tập đoàn chỉ đạo phải hoàn thành lắp đặt hệ thống băng tải than vào ngày 30/5.
Chủ tịch Ủy ban Quản lý vốn Nhà nước tại doanh nghiệp Nguyễn Hoàng Anh nhìn nhận hiếm có dự án nào mà trong 8 tháng, lãnh đạo Chính phủ xuống kiểm tra trực tiếp 4 lần, mỗi lần xuống là một lần thay đổi. Càng gần ngày chiến thắng thì càng khó khăn - ông Nguyễn Hoàng Anh nhấn mạnh và khẳng định sẽ đồng hành với PVN để tháo gỡ các vướng mắc; huy động nguồn lực, sức mạnh, trí tuệ của tập thể, của tập đoàn để hoàn thành tiến độ.
Phó Thủ tướng nghe Ban Quản lý dự án báo cáo tiến độ thi công - Ảnh VGP/Đức Tuân |
Phát huy tinh thần, khí thế thi đua trên công trường
Kiểm tra công trường và chứng kiến các kỹ sư đốt lửa lần đầu Tổ máy số 1 thành công, Phó Thủ tướng Lê Văn Thành ghi nhận, biểu dương nỗ lực của Ban Quản lý dự án, tổng thầu, công nhân lao động trên công trường.
Phó Thủ tướng nhấn mạnh chỉ trong thời gian hơn 6 tháng, các lực lượng trên công trường đã vượt qua mọi khó khăn do dịch bệnh, thời tiết khắc nghiệt, tổ chức thi công 3 ca liên tục, kể cả ngày lễ, Tết, với tinh thần đoàn kết, tất cả vì mục tiêu đưa Nhà máy vào sản xuất theo chỉ đạo của Chính phủ, đáp ứng nguồn điện cho đất nước.
"Khí thế làm việc, tâm huyết, trách nhiệm và cách làm này trên công trường cần tiếp tục được phát huy hơn nữa trong thời gian tới", Phó Thủ tướng nói.
"Phó Thủ tướng nhấn mạnh nhiệm vụ quan trọng sắp tới là phải tiếp tục đẩy nhanh tiến độ, phấn đấu hoàn thành đưa dự án, trước mắt là các mốc phát điện bằng dầu Tổ máy số 1 vào ngày 30/4/2022, phát điện bằng than vào ngày 16/6/2022". Phó Thủ tướng Lê Văn Thành |
Vì vậy, Phó Thủ tướng yêu cầu PVN, Ban Quản lý Dự án tiếp tục bám sát tiến độ tổng thể và mốc tiến độ của từng hạng mục đã đề ra, trong đó tập trung cao cho công tác thi công xây lắp, đặc biệt các hạng mục hệ thống vận chuyển than, kho than, đường ống thải xỉ và bãi thải xỉ, các gói thầu phục vụ chạy thử, quan trắc. Thực hiện kiểm tra, bảo dưỡng, chạy thử kịp thời hệ thống thiết bị đã lắp đặt.
Đồng thời, giải quyết hiệu quả các vấn đề về chi phí để bảo đảm tiến độ; huy động nhân lực, chuyên gia và tổ chức thi công, chạy thử một cách khoa học, khẩn trương nhằm đáp ứng mốc tiến độ chung.
Chú trọng triển khai các giải pháp an toàn lao động, bảo đảm an toàn tuyệt đối trong thi công, lắp đặt, chạy thử và vận hành Nhà máy. Hoàn thiện dần các thủ tục hồ sơ pháp lý và kỹ thuật, chuẩn bị tốt cho công tác vận hành.
PVN, Ban Quản lý Dự án và các nhà thầu cần chú trọng nâng cao chất lượng đời sống, điều kiện làm việc của người lao động trên công trường, "để người lao động yên tâm, tin tưởng cống hiến cho nhà máy", đồng thời, khẩn trương hoàn thiện bộ máy, sẵn sàng vận hành Nhà máy an toàn, hiệu quả.
Phó Thủ tướng cũng đặc biệt lưu ý việc đảm bảo môi trường trong quá trình vận hành, trước mắt cần phủ kín cây xanh trong khu vực Nhà máy.
Phó Thủ tướng theo dõi việc đốt lửa lần đầu Tổ máy số 1 tại Nhà điều hành trung tâm - Ảnh VGP/Đức Tuân |
Phó Thủ tướng giao Bộ Công Thương, UBND tỉnh Thái Bình, các cơ quan liên quan tiếp tục tạo điều kiện thuận lợi, xử lý những khó khăn, vướng mắc để đảm bảo các mốc tiến độ và yêu cầu nhiệm vụ đặt ra, hoàn thành, đưa nhà máy vào sản xuất trong thời gian sớm nhất.
Tiếp thu ý kiến của Phó Thủ tướng, Chủ tịch PVN Hoàng Quốc Vượng khẳng định cam kết sẽ huy động mọi nguồn lực cần thiết để triển khai dự án đúng tiến độ, đảm bảo chất lượng. Ông Hoàng Quốc Vượng khẳng định sẽ tăng cường công tác quản lý, kiểm tra chặt chẽ, không để xảy ra tiêu cực, tư lợi. Bên cạnh tiến độ, sẽ chú trọng tạo cảnh quan để có một dự án xanh, đẹp, an toàn, hiệu quả.
Gắn biển công trình Tổ máy số 1 nhà máy nhiệt điện Sông Hậu 1 Sáng 27/11, đúng ngày kỷ niệm 60 năm truyền thống Ngành Dầu khí (27/11/1961 - 27/11/2021), Tập đoàn Dầu khí Việt Nam (Petrovietnam) đã tổ ... |
Cần sớm hướng tới năng lượng sạch Mới đây Nghị viện châu Âu đã biểu quyết, ủng hộ ý tưởng áp thuế phát thải đối với hàng hóa nhập khẩu. Đây là ... |
