EVN đóng điện thành công dự án cấp điện từ điện lưới quốc gia ra Đặc khu Côn Đảo

Vào lúc 04 giờ 05 phút ngày 04 tháng 9 năm 2025, Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý dự án điện 3 đã đóng điện xung kích thành công trạm biến áp 110 kV Côn Đảo, phục vụ việc cấp điện từ điện lưới quốc gia cho Đặc khu Côn Đảo.
+
aa
-

Trước đó, vào lúc 19 giờ 09 phút, ngày 02 tháng 9 năm 2025, Tập đoàn Điện lực Việt Nam (EVN), Ban Quản lý dự án điện 3 cũng đã tổ chức đóng điện thành công Dự án cấp điện từ lưới điện quốc gia cho đặc khu Côn Đảo, TP. Hồ Chí Minh. Đây là công trình chào mừng kỷ niệm 80 năm Cách mạng Tháng Tám thành công và Quốc khánh nước Cộng hòa xã hội chủ nghĩa Việt Nam (02/9/1945 – 02/9/2025).

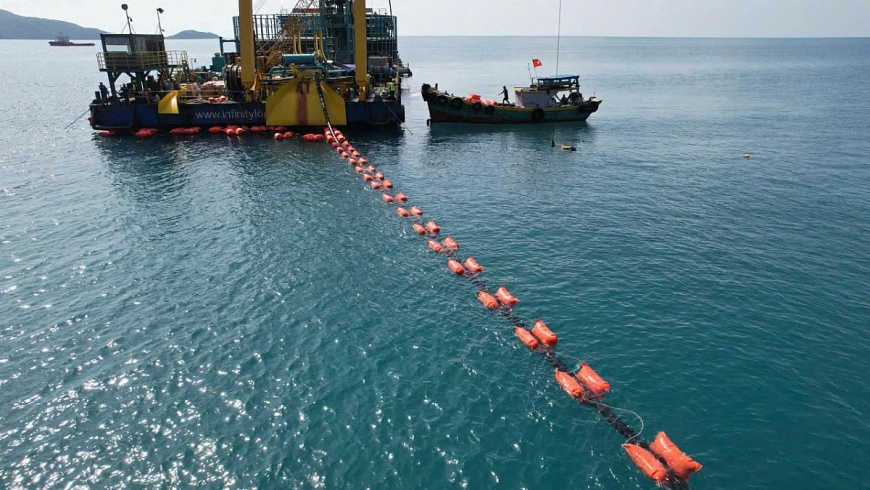

Đóng điện thành công Dự án cấp điện từ điện lưới quốc gia ra Côn Đảo
Đóng điện thành công dự án cấp điện từ điện lưới quốc gia ra Đặc khu Côn Đảo.

Việc đóng điện thành công Dự án đã góp phần đảm bảo cung cấp điện an toàn, liên tục, ổn định cho Đặc khu Côn Đảo, đáp ứng nhu cầu phát triển kinh tế - xã hội, bảo đảm quốc phòng – an ninh và nâng cao đời sống nhân dân. Thay thế các nguồn phát điện diesel tại chỗ, giảm chi phí sản xuất điện, hạn chế phát thải khí nhà kính, góp phần thực hiện cam kết giảm phát thải và phát triển bền vững của Việt Nam. Khẳng định năng lực triển khai các công trình năng lượng quy mô lớn, công nghệ hiện đại, trong điều kiện thi công phức tạp, khắc nghiệt trên biển.

Dự án cấp điện từ điện lưới quốc gia ra Côn Đảo có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km.

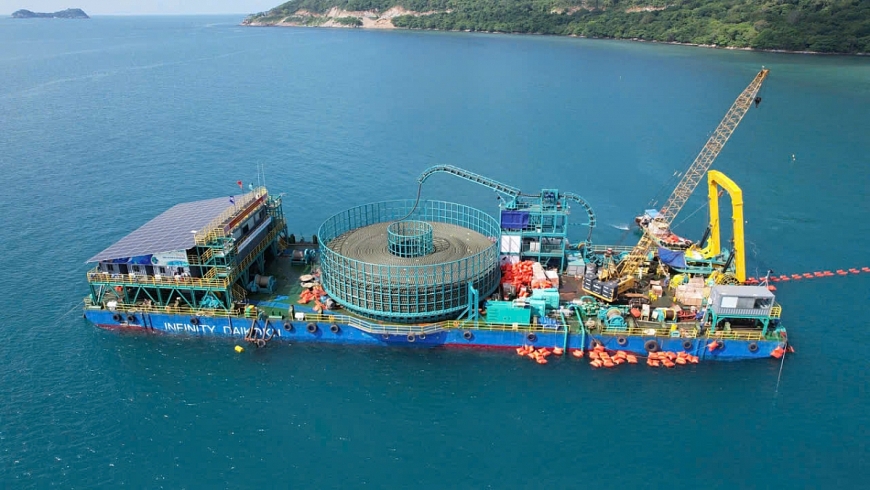

Dự án cấp điện từ điện lưới quốc gia ra Đặc khu Côn Đảo có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km.

Dự án cấp điện từ lưới điện quốc gia cho Côn Đảo là bước ngoặt quan trọng trong việc hiện thực hóa chiến lược phát triển hạ tầng năng lượng quốc gia, thể hiện quyết tâm của Chính phủ, ngành điện và các đơn vị tham gia dự án trong việc chăm lo, phát triển hạ tầng cho khu vực biển đảo, vùng biên giới – hải đảo của Tổ quốc.

Tập đoàn Điện lực Việt Nam nhấn mạnh, việc hoàn thành công trình sự quan tâm chỉ đạo của Chính phủ, các Bộ, ngành và địa phương EVN cũng ghi nhận, đánh giá cao sự nỗ lực của các đơn vị thi công, tư vấn thiết kế, tư vấn giám sát và lực lượng cán bộ, kỹ sư, công nhân trực tiếp tham gia dự án, đã góp phần hoàn thành công trình có ý nghĩa đặc biệt quan trọng này.

Thông tin chung về dự án:

Chủ đầu tư: Tập đoàn Điện lực Việt Nam

Quy mô dự án: Dự án có quy mô cấp điện áp 110kV, tổng chiều dài 103,7km, gồm:

Đường dây trên không: 17,5km qua địa phận Thị xã Vĩnh Châu, Sóc Trăng.

Cáp ngầm xuyên biển: 77,7km kết nối từ VT32 (trụ cuối trên biển) ra Côn Đảo.

Cáp ngầm trên đảo: 8,5km từ điểm tiếp bờ đến TBA110KV tại Nhà máy điện An Hội, Côn Đảo.

Trạm biến áp: Mở rộng ngăn lộ 110Kv tại Trạm biến áp 220kV Vĩnh Châu (Sóc Trăng) và xây dựng Trạm biến áp 110/22kV GIS tại Côn Đảo.

Tổng mức đầu tư: 4.923 tỷ đồng

Triển khai thi công: tháng 12/2024

Hoàn thành kéo dải cáp toàn tuyến: 12/8/2025.

Hoàn thành mở rộng trạm biến áp 220kV Vĩnh Châu (TP Cần Thơ): 05/8/2025

Đóng điện thử nghiệm toàn tuyến: 18h42 ngày 22/8/2025.

Đóng điện: 19h09 ngày 02/9/2025.

Thế Thực
Tags: EVN Tập đoàn Điện lực Việt Nam đặc khu côn đảo đóng điện

Tin liên quan

Tin tức bạn quan tâm

Khởi công dự án Nhà máy nhiệt điện LNG Quảng Trạch II và công bố phát điện Quảng Trạch I lên lưới quốc gia

Hơn nửa thế kỷ, vẫn mong đón anh về

Hơn nửa thế kỷ kể từ ngày anh trai hy sinh, ông Nguyễn Duy Cuông vẫn đau đáu mong tìm được phần mộ để đón anh về quê hương. Hai tấm ảnh đã ngả màu thời gian cùng những kỷ vật ít ỏi là điều gia đình gìn giữ suốt bao năm, gửi gắm vào đó nỗi nhớ thương và niềm hy vọng chưa bao giờ nguôi.
Khởi công dự án Nhà máy nhiệt điện LNG Quảng Trạch II và công bố phát điện Quảng Trạch I lên lưới quốc gia

An Giang: Chung tay chăm lo nhà ở cho người cao tuổi có công với cách mạng

Nhờ sự phối hợp hiệu quả giữa Chính quyền, Uỷ ban Mặt trận Tổ quốc Việt Nam xã An Châu và sự đồng hành của Công ty Cổ phần Điện nước An Giang, gia đình thương binh Quách Hồng Văn tại xã An Châu vừa được trao tặng căn nhà Đại đoàn kết kiên cố. Đây là việc làm thiết thực, cụ thể hóa đạo lý “Uống nước nhớ nguồn” và công tác an sinh xã hội tại địa phương.
Khởi công dự án Nhà máy nhiệt điện LNG Quảng Trạch II và công bố phát điện Quảng Trạch I lên lưới quốc gia

Đất lên giá, nghĩa tình... xuống cấp

Trong ký ức của những người già chúng tôi, làng quê Bắc Bộ 50 năm về trước nghèo nhưng bình yên đến lạ. Cái nghèo hiển hiện trên những mái ngói rêu phong, trong bữa cơm dưa cà, nhưng tình làng nghĩa xóm, và đặc biệt là gia phong, đạo hiếu thì lúc nào cũng vuông tròn, nề nếp.
Khởi công dự án Nhà máy nhiệt điện LNG Quảng Trạch II và công bố phát điện Quảng Trạch I lên lưới quốc gia

Mùa bạc trên cánh đồng

Mỗi sáng, khi mặt trời còn chưa nhô khỏi lũy tre, cánh đồng đã có người. Họ bước chậm. Bước chân không còn nhanh như tuổi đôi mươi. Lưng đã còng hơn. Mái tóc đã bạc hơn, nhưng vẫn là những người đầu tiên mở cánh cửa của một ngày mới trên đồng đất. Người ta gọi đó là những lão nông tri điền.
Khởi công dự án Nhà máy nhiệt điện LNG Quảng Trạch II và công bố phát điện Quảng Trạch I lên lưới quốc gia

Phối hợp tổ chức Hội nghị đối thoại chính sách về Kinh tế Bạc và hợp tác truyền thông trên Tạp chí Người cao tuổi

Sáng 1/7, tại Hà Nội, đoàn công tác Trung ương Hội NCT Việt Nam do PGS. TS Trần Viết Lưu, Phó Chánh Văn phòng Trung ương Hội NCT Việt Nam làm Trưởng đoàn, cùng Nhà báo Lê Đình Vũ, Phó Tổng Biên tập Tạp chí Người cao tuổi và lãnh đạo các phòng của Tạp chí đã đến thăm, làm việc với Viện Kinh tế và Dịch vụ Nhân sinh, Thương hiệu Bảo Tín An Lạc.
Based on MasterCMS Ultimate Edition 2026 v2.9
